- Kiedy planowane jest włączenie wody?
Do momentu zakończenia nowej inwestycji, Zarząd podjął decyzję o puszczeniu wody starym rurociągiem – włączenie wody w sobotę 28.03.2026. - Czy każda działka będzie miała swój zawór i gdzie będzie się on znajdował?
Tak. Każda działka będzie miała swój indywidualny zawór, który będzie znajdował się w studzience na środku alejki (na alejkach będzie zasuwa/zawór w studzience pod ziemią – tak, aby można było odciąć wodę do indywidualnej działki). Aktualnie jest jedna zasuwa/zawór na całą alejkę. Jednocześnie, nie ma przeciwskazań, żeby działkowiec we własnym zakresie zlecił montaż dodatkowych zaworów już bezpośrednio na dzierżawionej przez siebie działce. - W jaki sposób działki będą przyłączane do nowej sieci?
Dostępne są trzy warianty:
1/ Przyłączenie do starej sieci znajdującej się już na działce
2/ Przyłączenie do nowej sieci na działce wykonanej przez innego wykonawcę
3/ Budowa i przyłączenie do nowej sieci na działce wykonanej przez p. Gawora

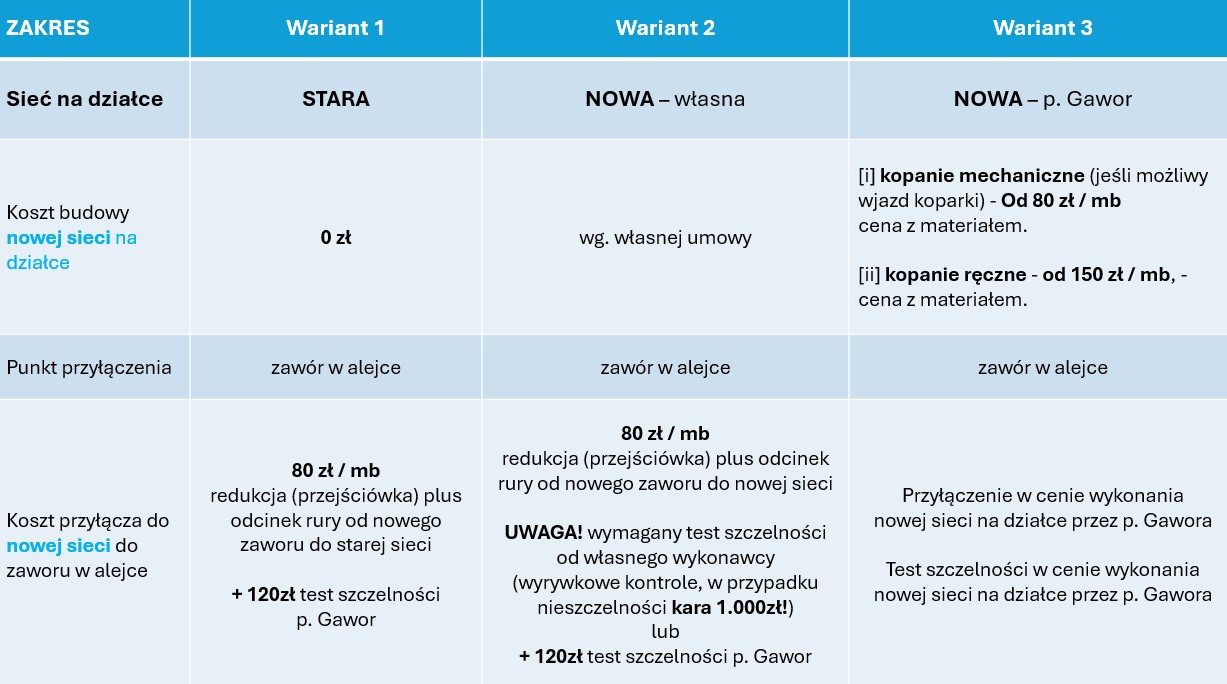

Szczegółowe koszty oraz warunki przyłączenia, w zależności od wariantu w tabelce: link - Czy koszt wykonania przyłącza jest kosztem dodatkowym jaki muszą ponieść działkowicze?
Kosz przyłączenia zależy od tego, na który wariant przyłączenia zdecyduje się działkowiec. - Czy można otrzymać plan nowej sieci?
Tak. Plan zaprezentowany podczas spotkania z wykonawcą w dniu 27.03.2026 jest również udostępny poniżej. Uwaga: Punkty przyłączenia do działek na planie są jedynie orientacyjne – do uzgodnienia między wykonawcą a działkowcem.

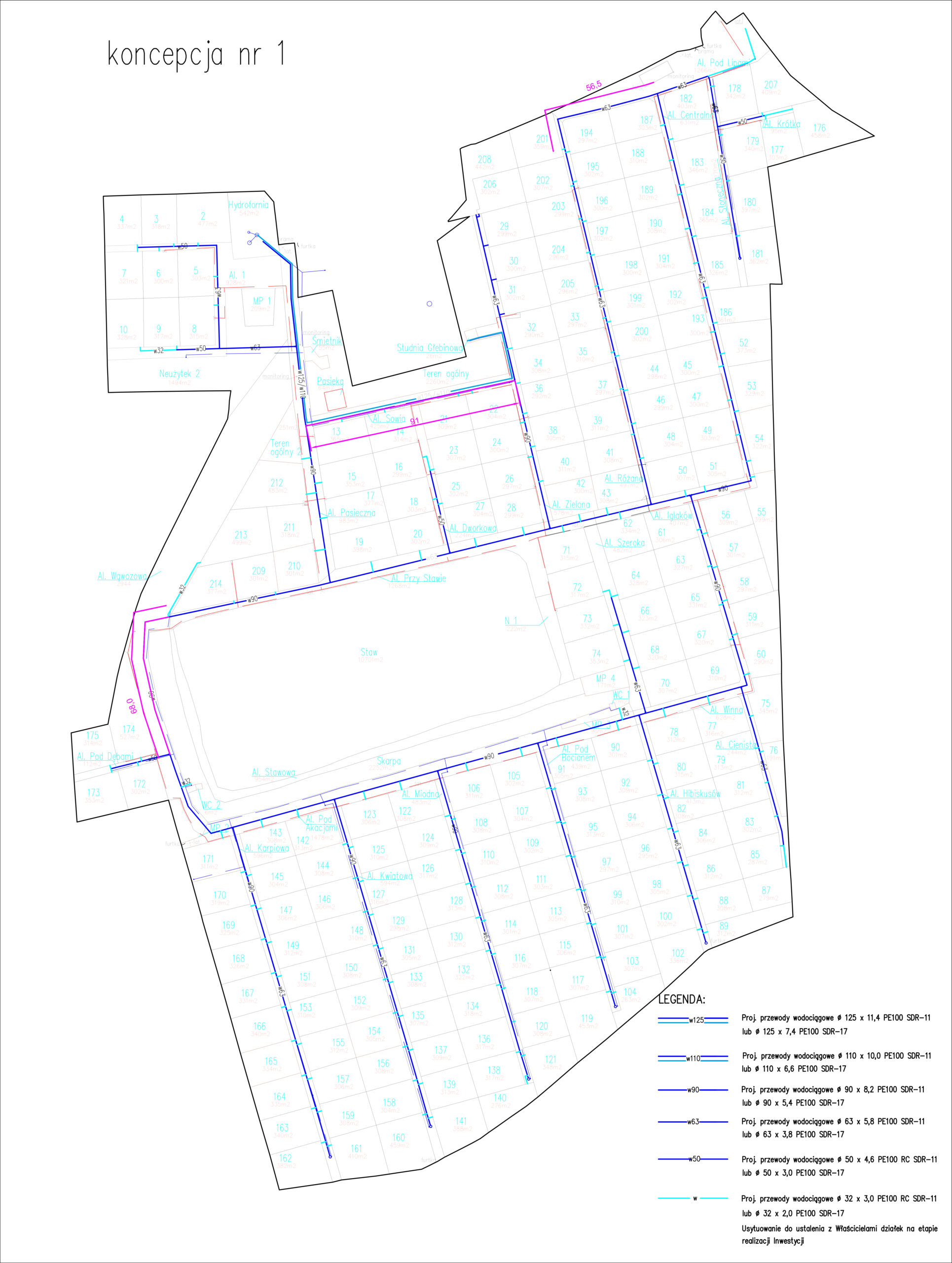

Plan koncepcja 1

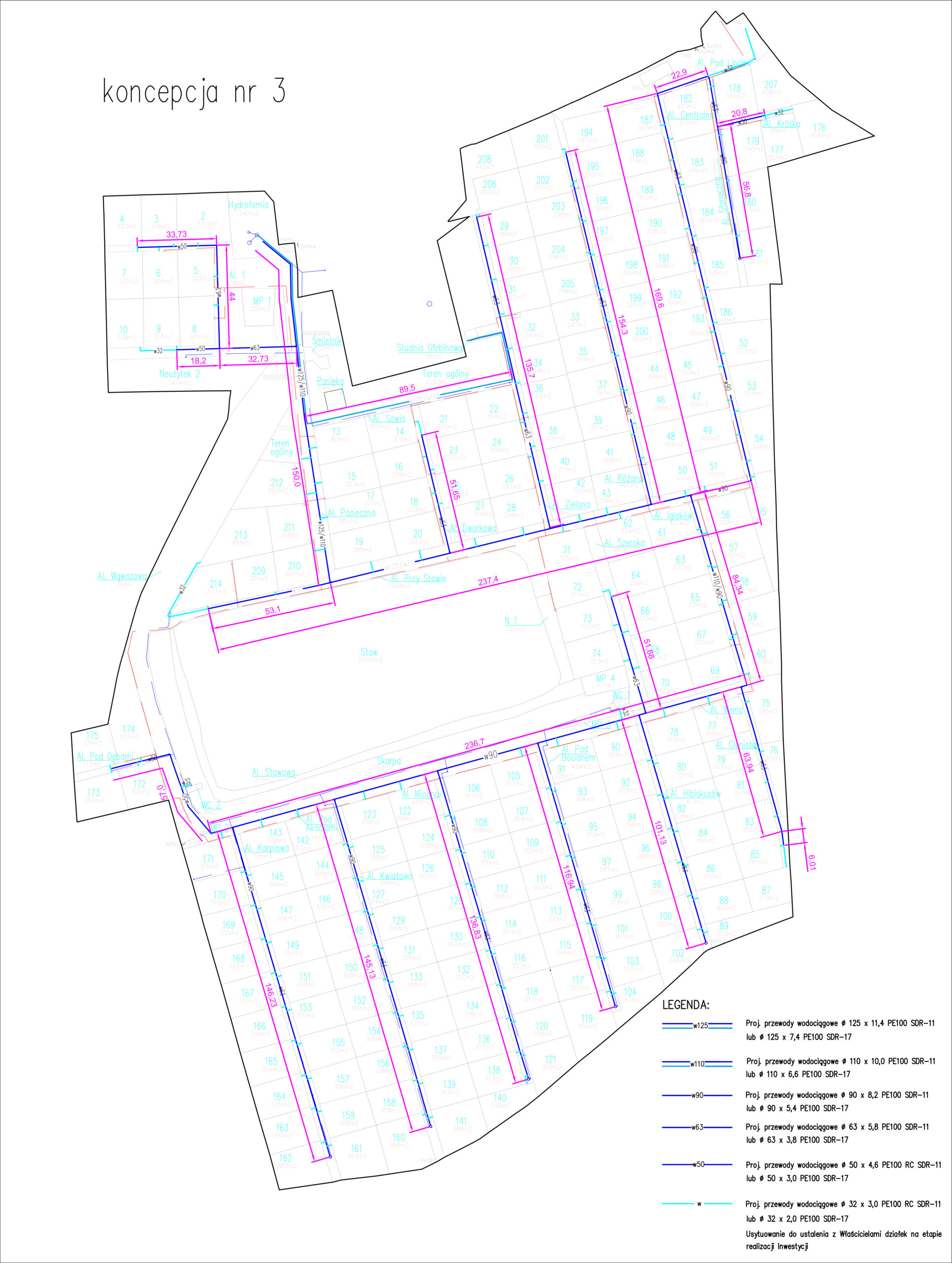

Plan koncepcja 3 - Czy istnieją plany starej instalacji?
Istnieją plany starej (głównej) instalacji, niestety nie mają pokrycia z tym co zostało zrobione (można zobaczyć jedynie orientacyjnie). Sieć sprzed ~8 lat do działek po dawnej pasiece nie posiada żadnej dokumentacji. - Na jaką głębokość trzeba się wkopać na terenie działki, żeby położyć rury?
Na alejce od zasuwy/zaworu jest planowana głębokość 1.2m.
Dalej można już samodzielnie zdecydować (np. jedna z opcji to podłączenie się przed działką do starej instalacji ~70cm – należy przy tym pamiętać o konieczności spuszczenia wody na zimę z tej części instalacji, która będzie powyżej poziomu zamarzania). - Czy będzie wystarczające ciśnienie wody w nowej sieci?
Tak. Instalacja jest tak zaprojektowana, że ciśnienie będzie. Wcześniej było tzw. grawitacyjne, czyli na górze najmniejsze. Teraz będzie zapewniane mechanicznie przez hydrofor. - Co oznaczają symbole wymalowane przez wykonawcę?
Niebieski – woda, Różowy – prąd (jeśli z x – to przerwany, do naprawy) - Dlaczego wykopy są zasypywane przed podłączeniem działek?
Zanim zostanie przeprowadzone podłączanie działek, najpierw musi zostać wykonany test szczelności instalacji głównej. - Czy można parkować samochody w pobliżu prowadzonych prac?
Tak. Wykonawca nowego rurociągu prosi o pozostawienie numeru telefonu w widocznym miejscu w aucie, jeżeli ktoś parkuje w pobliżu miejsca, gdzie prowadzone są prace. - Co się dzieje w przypadku uszkodzenia przez koparkę starej infrastruktury w alejce (np. prąd)?
Tego typu awarie są usuwane w miarę możliwości na bieżąco. Usterki prądu: naprawiane są do 7 dni (jest umowa z elektrykiem). Usterki starego rurociągu: pan Gawor jest na miejscu, prosimy od razu zgłaszać. Koszt naprawy jest ponoszony przez wykonawcę. - Kiedy będzie robione badanie wody?
Badanie wody zostanie zlecone po wykonaniu nowej instalacji. Należy zatem przyjąć, że woda płynąca starym rurociągiem (od 28.03.2026) nie nadaje się do spożycia i można ją wykorzystywać tylko do celów gospodarczych. - Na kiedy planowane jest zakończenie robót?
Zgodnie z zapisami w umowie zakończenie robót planowane jest na 30.04.2026. - Czy można prosić dane do wykonawcy lub kierownika robot?
Oczywiście. Kontakt telefoniczny był podawany na spotkaniu z wykonawcą w dniu 27.03.2026. Osoby, które nie uczestniczyły w zebraniu, a są zainteresowane kontaktem proszone są o przesłaniem maila na adres: rodtropiszowtropiszow@pzd.pl (wraz z podaniem imienia, nazwiska i numeru działki).
